Ciepło Kaliskie kończy inwestycję za 31 mln zł

SI_07_08_2015Ciepło Kaliskie, spółka z Grupy Energa, kończy największą modernizację sieci ciepłowniczej w historii Kalisza. Dzięki inwestycji spółka zwiększy niezawodność dostaw, obniży emisję dwutlenku węgla i zmniejszy straty ciepła powstające podczas jego przesyłu. Zakończenie trwających od ośmiu lat prac planowane jest na koniec października.

W wyniku modernizacji sieci ciepłowniczej mieszkańcy Kalisza odczują przede wszystkim większą niezawodność ogrzewania i dostępu do gorącej wody. Poprawa jakości jest rezultatem licznych usprawnień, które od 2007 r. dokonywane były w róż-nych miejscach systemu ciepłowniczego. Efektem prac będzie m.in. 17 przebudowanych węzłów ciepła i łącznie 17,7 km nowych preizolowanych sieci ciepłowniczych. Dzięki modernizacji spółka ograniczy straty ciepła o około 35 tys. GJ rocznie, czyli o ilość potrzebną do ogrzania przez rok około 700 nowych domów jednorodzinnych. O ponad 11 tys. ton zmniejszy się także emisja dwutlenku węgla do atmosfery.
Dzięki przeprowadzony m pracom zagwarantujemy mieszkańcom Kalisza bardziej ekologiczne ciepło o najwyższych oczekiwanych parametrach. Uzyskanie w maju tego roku dodatkowego finansowania ze środków europejskich pozwoli nam zakończyć wszystkie prace do 30 października. Już tej zimy kaliszanie będą więc korzystać z nowoczesnego, energooszczędnego i przede wszystkim niezawodnego systemu ciepłowniczego – podkreśla Marek Bartczak, prezes spółki Ciepło Kaliskie.
Jeszcze w tym roku Ciepło Kaliskie wymieni sieć ciepłowniczą oraz przyłącza na kilku ulicach miasta oraz przebuduje 12 kluczowych węzłów cieplnych. Spółka zaopatrzy także 810 istniejących węzłów cieplnych w nowoczesny system, który pozwoli na zdalne sterowanie i odczyt parametrów. Ponadto przedsiębiorstwo wdroży system zarządzania i optymalizacji pracy sieci. Wszystkie te działania zwiększą wydajność i funkcjonalność systemu, co znacznie ograniczy przerwy w dostawach gorącej wody do grzejników i kranów mieszkańców miasta.

Projekt na ostatniej prostej

Projekt modernizacji sieci ciepłowniczej zainicjowało w 2007 r. Miasto Kalisz. Zmodernizowano wówczas pierwsze 4 km sieci ciepłowniczej wraz z 4 węzłami. W 2012 r. projekt został przejęty przez spółkę Ciepło Kaliskie, która, zawierając w październiku 2012 r. umowę z Funduszem Ochrony Środowiska i Gospodarki Wodnej o dofinansowanie, pozyskała na tę inwestycję środki Unii Europejskiej z Programu Operacyjnego Infrastruktura i Środowisko, Priorytet IX „Infrastruktura energetyczna przyjazna środowisku i efektywność energetyczna”, Działanie 9.2. „Efektywna dystrybucja energii”.

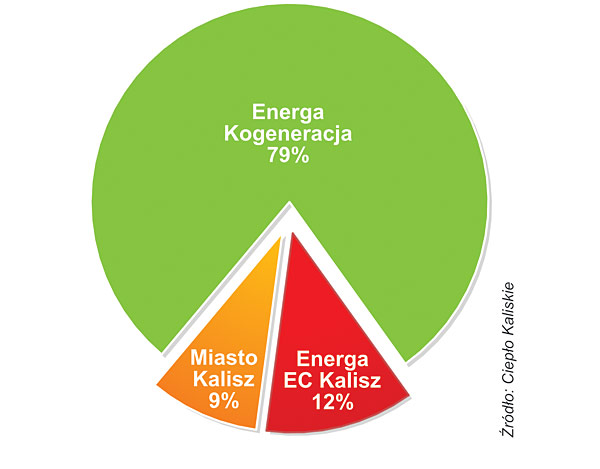

STRUKTURA WŁASNOŚCI SPÓŁKI CIEPŁO KALISKIE

STRUKTURA WŁASNOŚCI SPÓŁKI CIEPŁO KALISKIE

W maju tego roku Ciepło Kaliskie uzyskało na projekt dodatkowe finansowanie z NFOŚiGW, które znacznie rozszerzyło zakres prac modernizacyjnych i ich budżet. Projekt realizowany pod nazwą „Przebudowa miejskiego systemu ciepłowniczego w celu oszczędności energii i ochrony powietrza miasta Kalisza” uzyskał łączne dofinansowanie Unii Europejskiej ze środków Funduszu Spójności w kwocie ponad 19 mln zł, a jego całkowity koszt wynosi prawie 31 mln zł. Obecnie Ciepło Kaliskie kończy procedury przetargowe i przystępuje do podpisywania kontraktów na ostatnie roboty budowlane oraz dostawę systemów zarządzających pracą sieci. Część z tych działań rozpoczęła się w czerwcu tak, aby wszystkie prace modernizacyjne mogły zostać zakończone do ustalonego w harmonogramie terminu.
